Июнь–август 2026 года
«Тур База»: как собрали корпус из 5 000 деталей
Около 5 000 деталей, около 3 месяцев сборки
- Площадь застройки
- 183 м²
- Детали корпуса
- Около 5000
- Сборка корпуса
- Около 3 месяцев

Корпус «Тур База» собрали примерно за три месяца. В комплекте было около 5 000 деталей. По ходу работ сборщики задали лишь несколько вопросов. Ещё три-четыре детали не удалось найти на объекте, поэтому Остов Про их оперативно изготовила и дослала.
Кейс охватывает отдельный этап: проектирование, изготовление и сборку несущего корпуса. Готовая турбаза под ключ в этот объём не входит.
Паспорт проекта
| Параметр | Данные |
|---|---|
| Проект | Каталожный проект «Тур База» |
| Период кейса | Июнь–август 2026 года |
| Этажность | 1 этаж |
| Габариты по паспорту | 21,17 × 9,86 × 5,45 м |
| Площадь застройки | 183 м² |
| Жилая площадь по паспорту | 171,33 м² |
| Расчётная толщина утепления | 250 мм |
| Детали корпуса | Около 5000 |
| Проектирование | 2 месяца |
| Сборка корпуса | Около 3 месяцев |
Задача: крупный одноэтажный объект
Заказчику требовалось здание для базы отдыха. Внутри предусмотрено много помещений и перегородок. Длина корпуса превышает 21 м, а высота по паспорту составляет 5,45 м. Для Остов Про это был один из самых крупных и сложных проектов на тот момент.
На проектирование ушло два месяца. После этого детали корпуса изготовили на ЧПУ, упаковали и передали на объект для сборки.
Что поставила Остов Про
Остов Про поставляет комплект деталей несущего корпуса. В стандартный состав по карточке проекта входят:
- детали несущего корпуса;
- крепёж и упаковка;
- проектная документация и схема сборки;
- удалённая поддержка конструктора.
Фундамент, доставка, сборка, утепление, кровля, фасад, окна, двери, инженерные системы и отделка рассчитываются отдельно. Поэтому срок около трёх месяцев относится к сборке корпуса, а не к готовому объекту.
Как прошла сборка
Сборка корпуса заняла около трёх месяцев.
При пяти тысячах деталей у бригады возникло один-два вопроса по расположению элементов. Три-четыре детали на объекте не нашли. Новые детали изготовили и отправили, чтобы не останавливать сборку.
Остов Про сама связывалась с объектом и уточняла, как идут работы. По словам директора, сборщики не нуждались в постоянных консультациях.

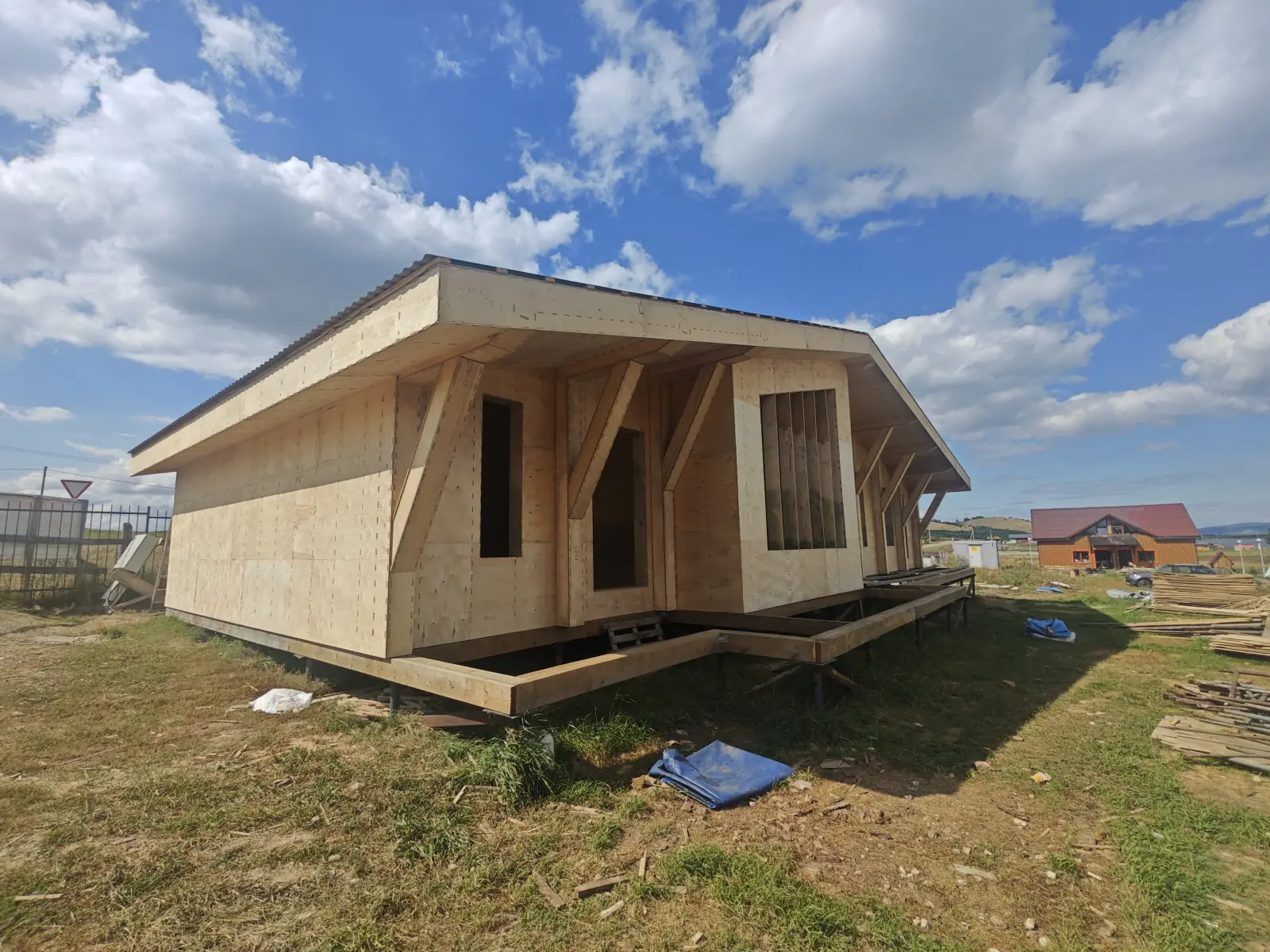

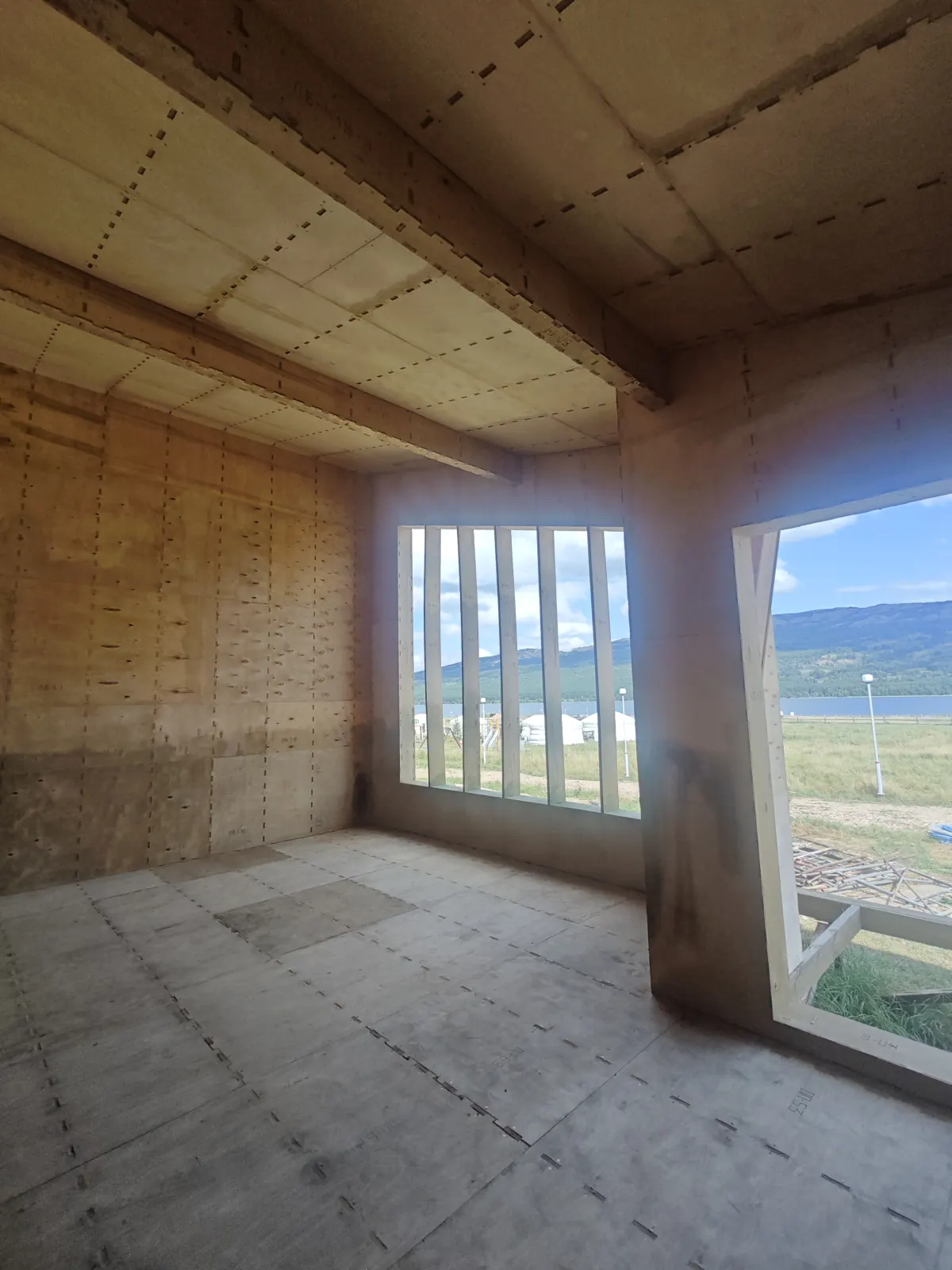

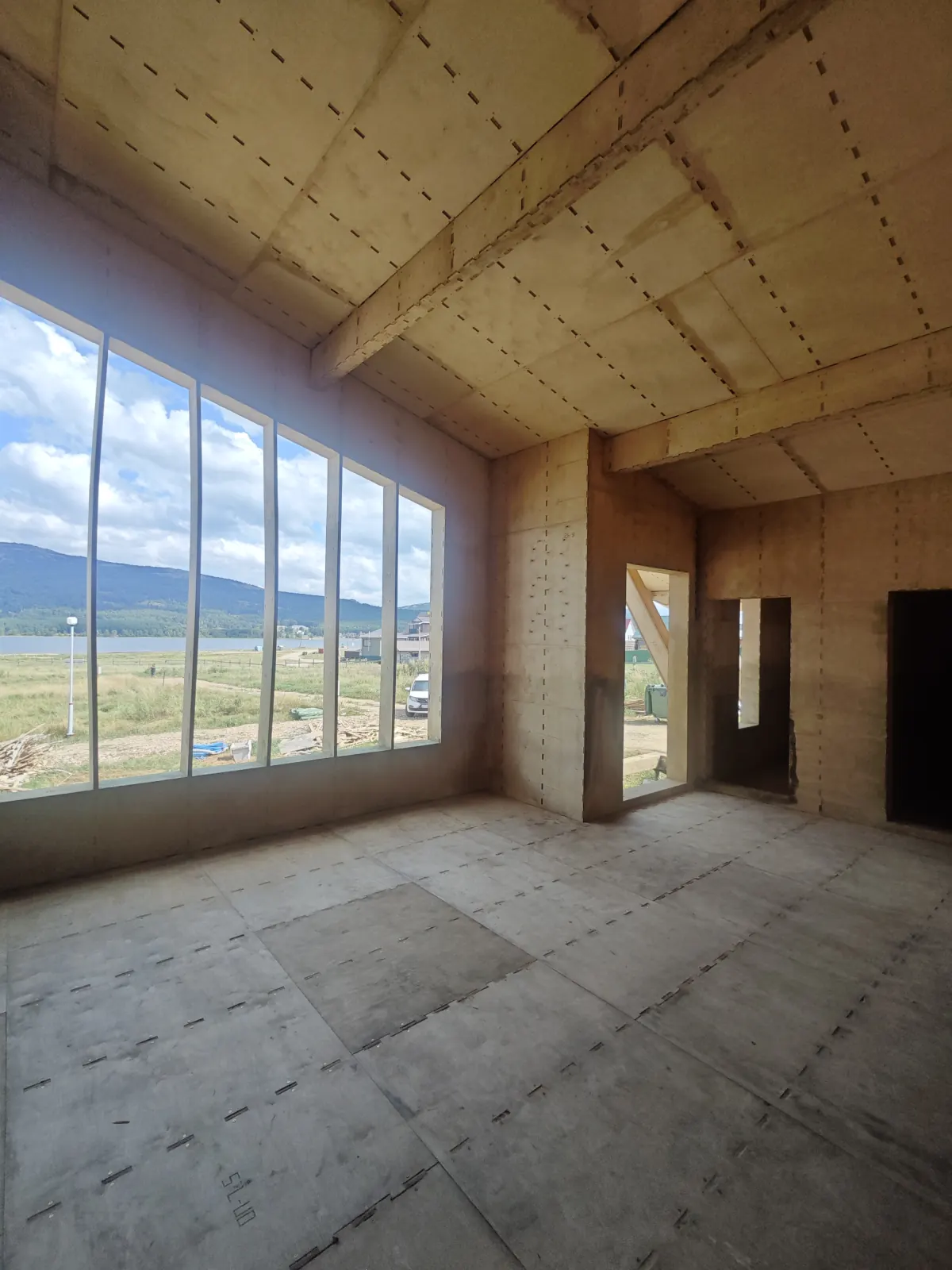

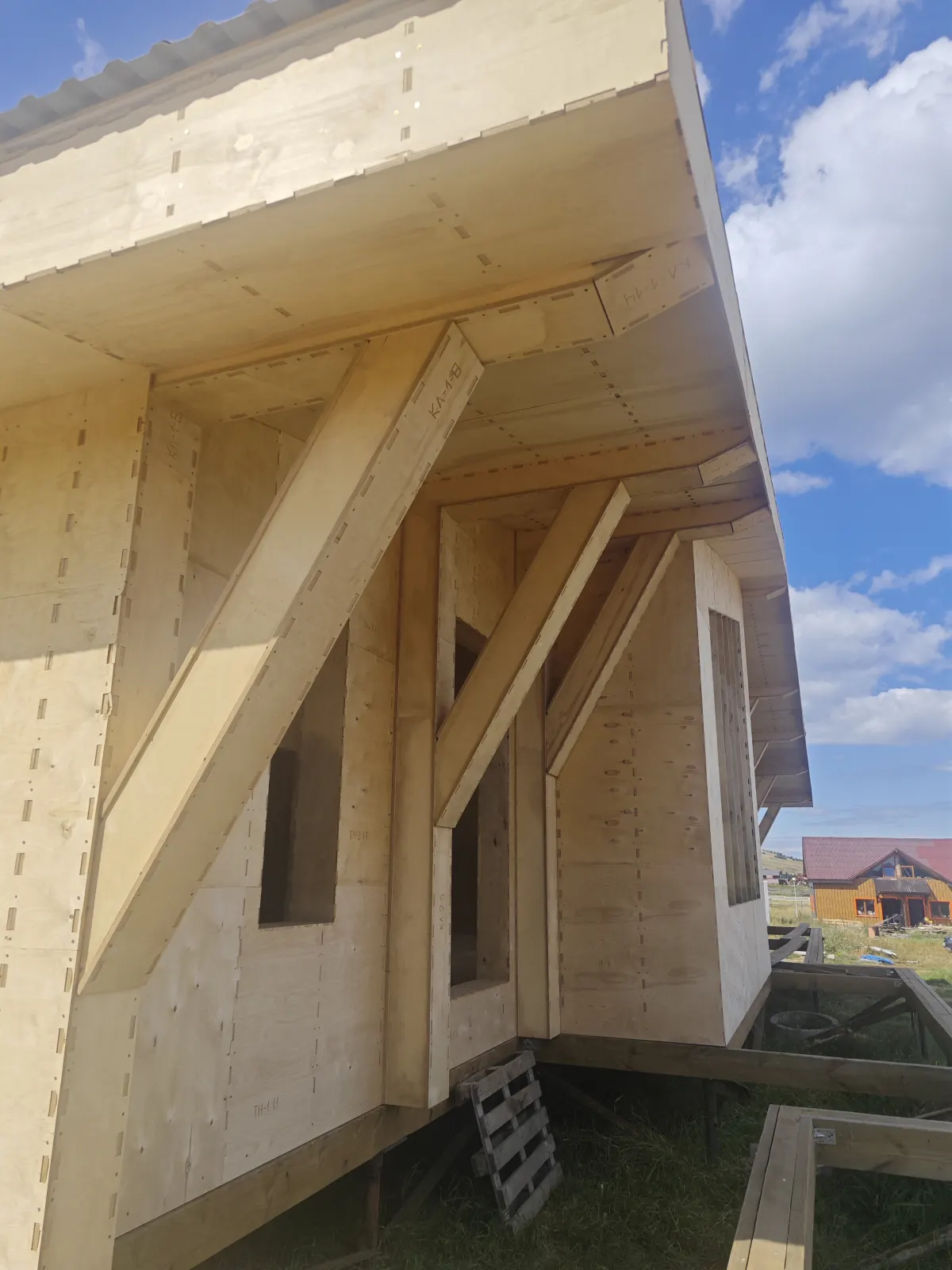

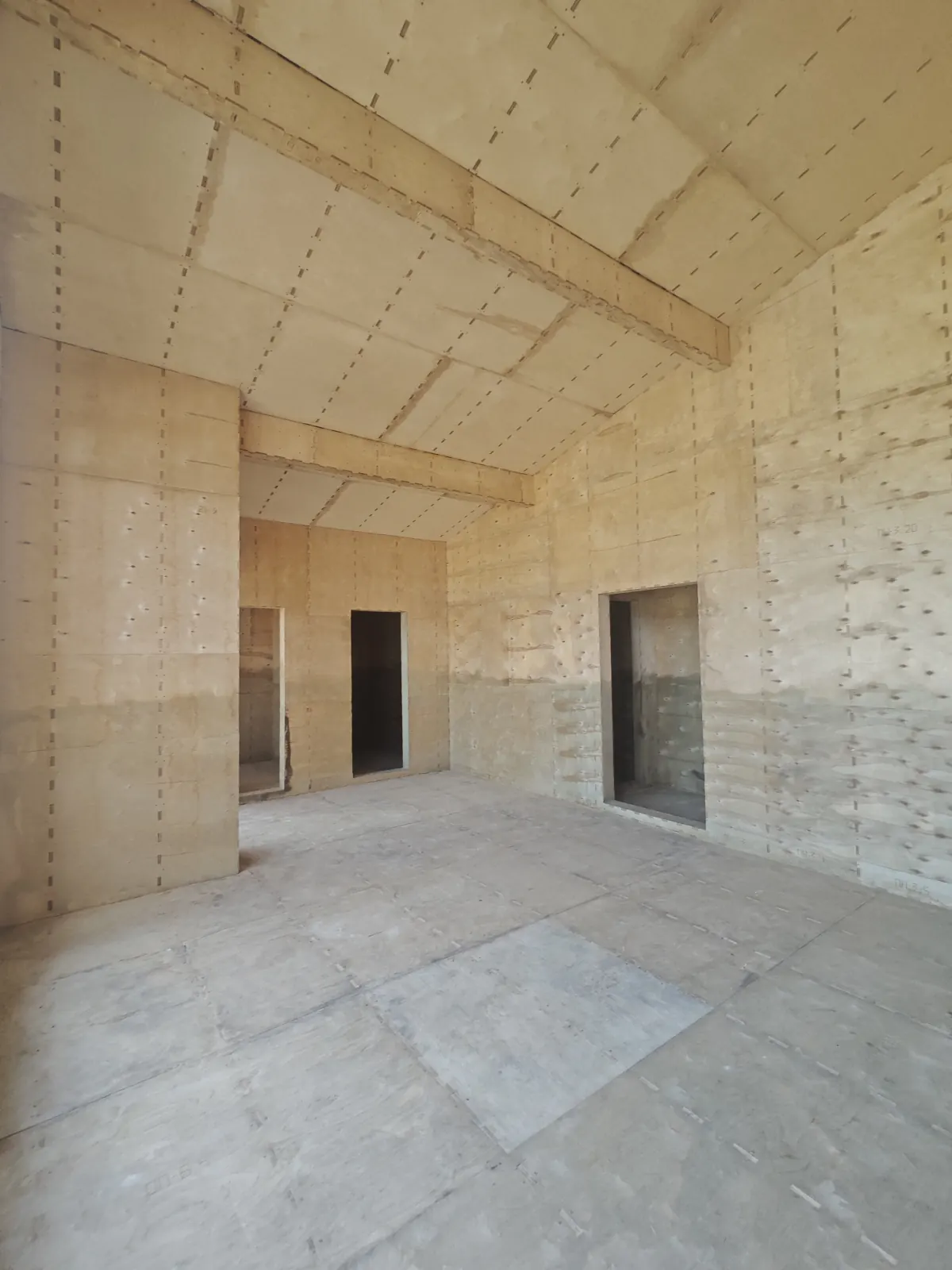

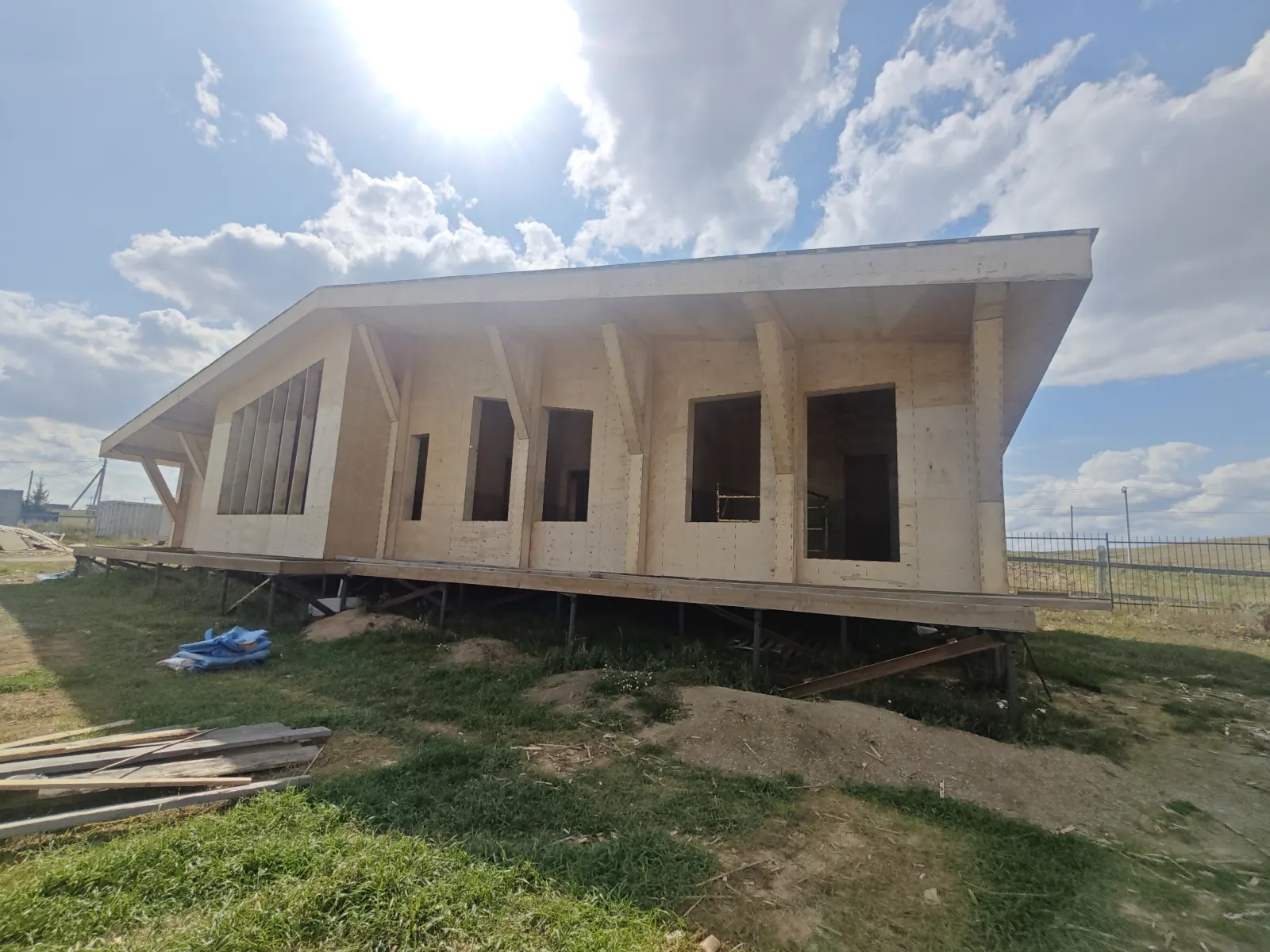

Собранный корпус в деталях





Что показал этот объект
В крупном комплекте работает тот же принцип, что и в небольшом: каждая деталь изготовлена по цифровой модели и занимает заданное место в корпусе. Масштаб повышает требования к организации деталей на объекте и к связи с производством.
Из этого кейса важны три вещи:
- Срок сборки нужно привязывать к конкретному этапу. Около трёх месяцев здесь — срок сборки несущего корпуса.
- Даже при цифровом проектировании нужен канал для быстрого решения вопросов на объекте.
- Цена комплекта, сборка корпуса и работы до готового здания считаются отдельно. Это разные суммы и разные зоны ответственности.
Параметры и состав поставки указаны в карточке проекта «Тур База».
